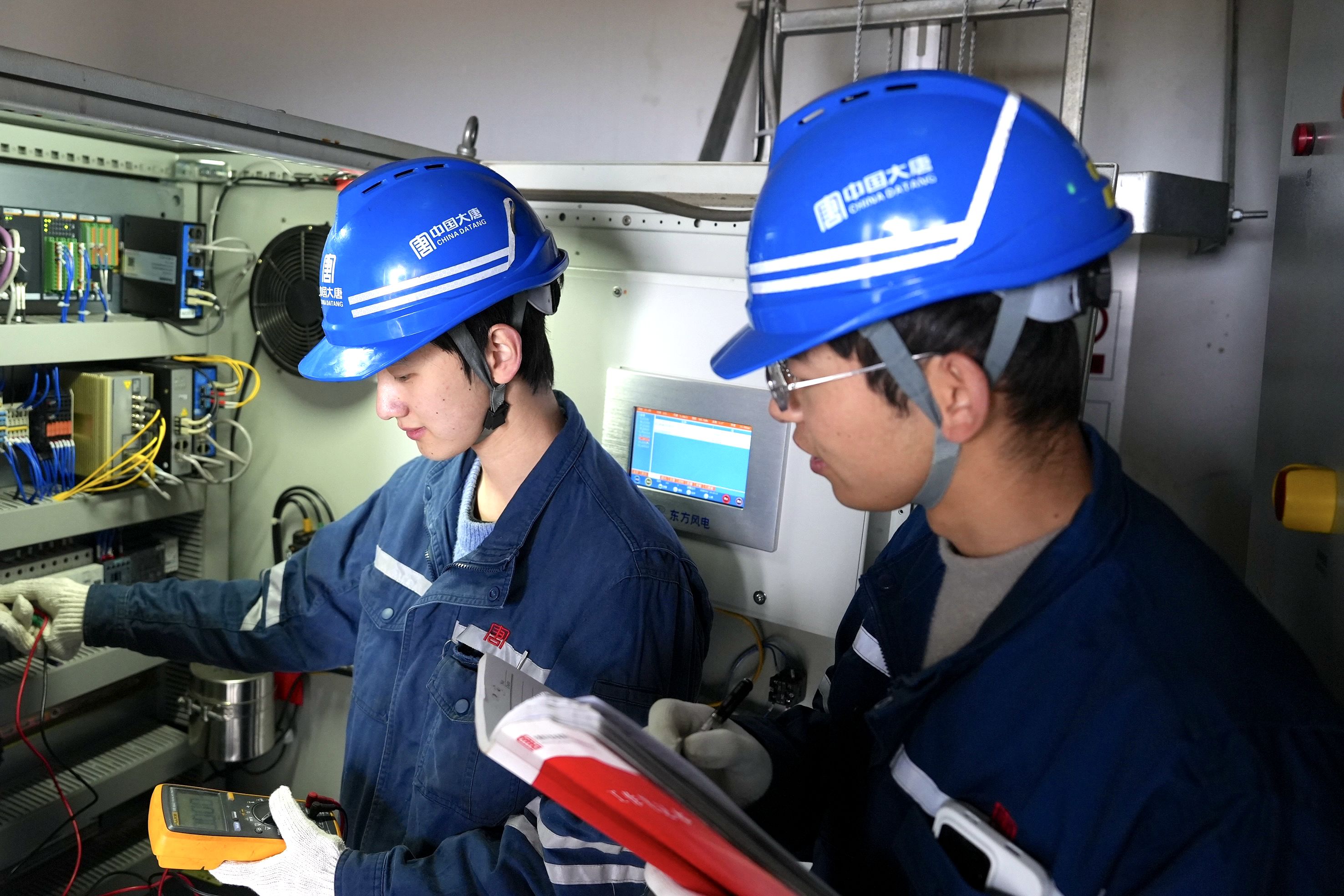

四月的大涼山春風和煦,在海拔3600米處,依舊涼風陣陣。四川新能源公司涼山運維中心風機四班副班長張寧,正在10號風機塔基認真記錄各項參數。突然,風機傳出輕微異響。他立刻停筆仔細排查,最終鎖定關鍵問題——風機槳葉與輪轂的連接螺栓斷裂,更棘手的是,螺栓孔出現嚴重錯位,新螺栓根本無法正常插入。如不及時更換,風機葉片隨時可能斷裂。
大家立即制定螺栓更換方案,按照傳統維修方案,上百噸的葉輪必須整體下架進行修復,不僅修復費用高達數十萬元,停機期間造成的損失更是難以估量。因前期尚無“不下架”更換此類螺栓的成功先例,一片技術空白橫亙?cè)谒麄兠媲啊垖幫磉叺那嗄陚儯Z氣堅定地說道:“我們自己換。”大家就地組建技術攻關小組——白天,頂著高原反應,在狹小的機艙里一遍遍進行測量、調試,雙手凍得發僵也咬牙堅持,不放過任何一個細節;夜晚,圍坐在辦公桌旁,反復推演工藝細節、優化維修方案,困了就趴在桌上小憩片刻,醒來后繼續投入鉆研。一次次嘗試,一次次推翻,歷經無數次打磨,他們最終提出了利用液壓螺母和定位銷作為中間連接件的“葉輪免下架更換螺栓”新工藝,為風機維修開辟了新路徑。
方案既定,真正的考驗才剛剛開始。在百米高空的作業平臺上,他們分工協作、默契配合,嚴格按照對角十字交叉順序拆卸舊螺母,再將液壓螺母精準安裝到位,如同給錯位的“關節”裝上牢固的固定支架。隨后,他們?nèi)〕霾糠致菟ǎ迦胩刂贫ㄎ讳N,通過手動變槳讓葉片進行微小轉動,將定位銷一點點導入孔位,直至螺栓孔錯位完全消除。維修過程中,他們保持嚴謹細致,單根螺栓的受力、螺紋緊固劑的涂覆長度,都精確到毫米級,確保螺栓嚴絲合縫擰入孔位。經過6小時的連續鏖戰,當最后一根新螺栓順利擰入既定位置、力矩完全達標時,對講機里傳來了大家壓抑不住的歡呼聲,這場高空“手術”圓滿成功。
